990114~15-基礎鋼筋綁紮、大底組模及澆築
築屋日記 一月 22nd, 2010

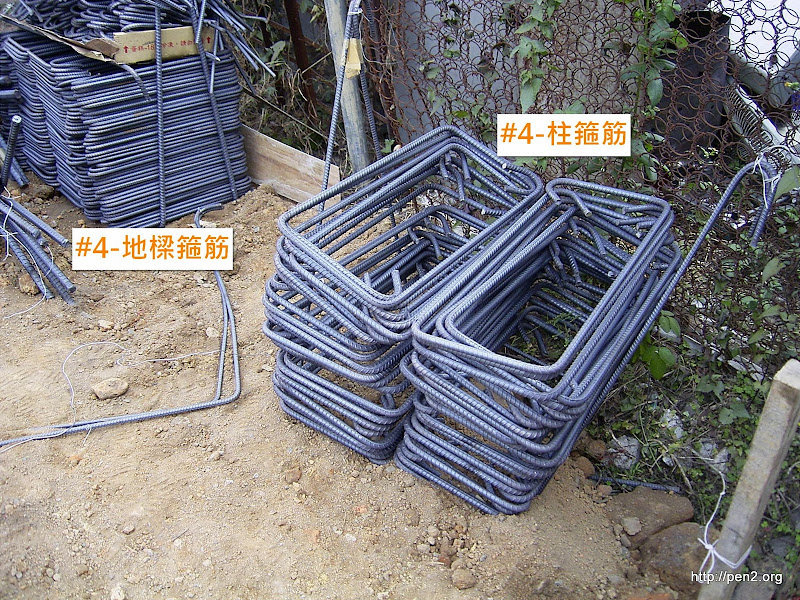

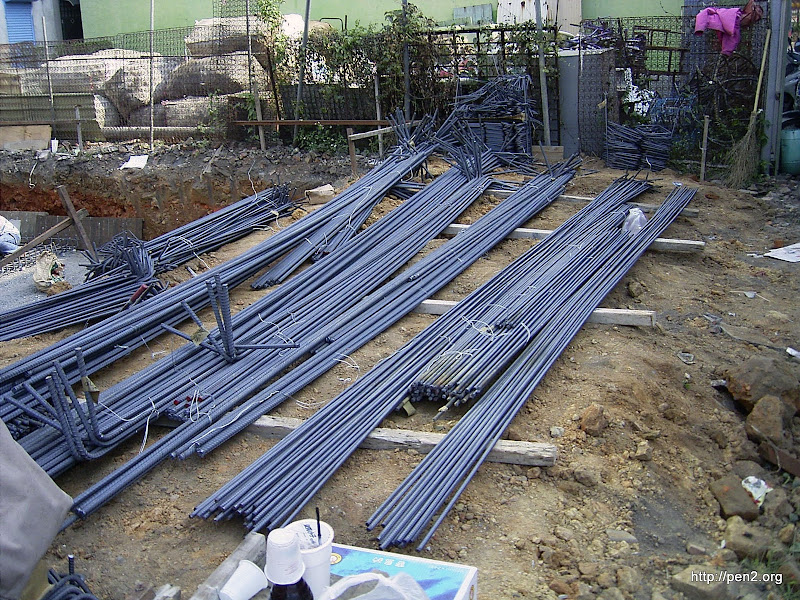

14日進行基礎鋼筋綁紮,到現場時發現事情大條,由於建築申請圖跟實際施工圖尺寸上有所差異(為何有兩套圖,是不能說的秘密),導致鋼筋師傅裁錯大底的尺寸,一來懊悔當初明知圖有差異,雖有口頭告知但不應該把申請圖給鋼筋師傅,二來對建築師沒有及時交付正確的施工圖感到無奈。

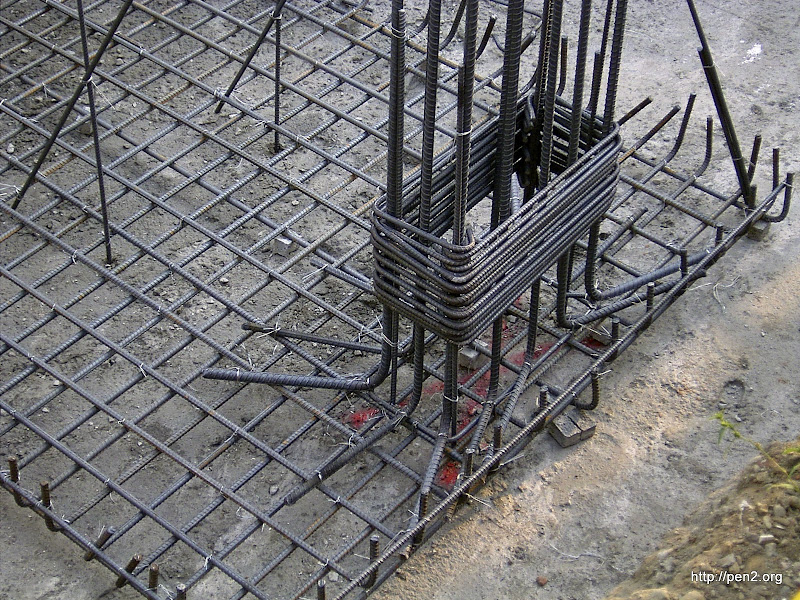

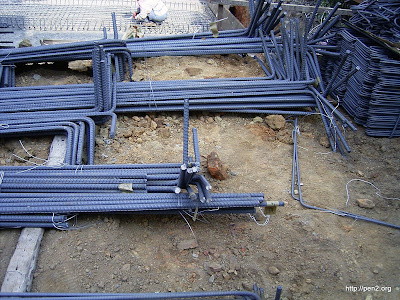

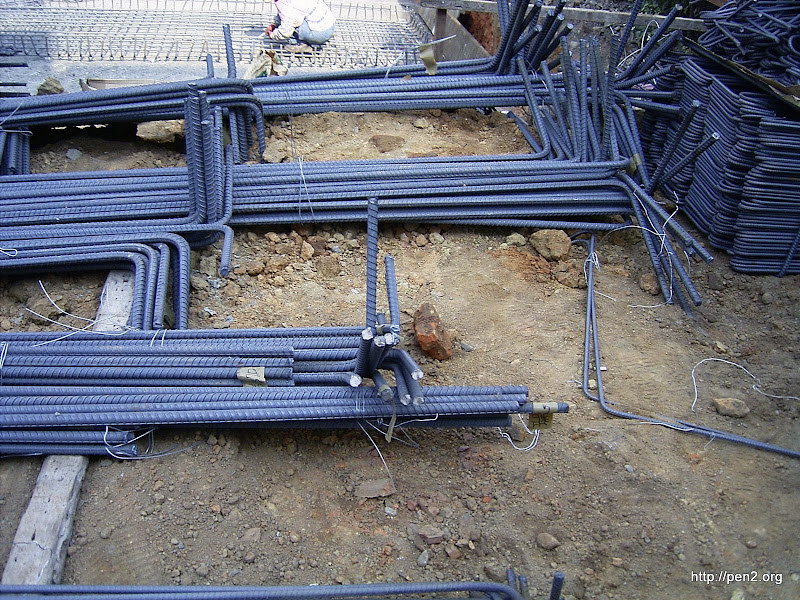

總之鋼筋已經裁好不可能不用,只好隔日再以搭接方式補足差額,並向建築師確認方法可行。這樣不但多了搭接部分的鋼材,也因本來可以一次完成,變成要重新搭接而增加人事成本,可以看到統包師傅因材料失算心在淌血,但我早就有告知圖有尺寸上的問題,這點為啥不是直接由建築師跟施工人員解釋,而是由外行的業主當傳話筒,猜想可能建築師身為裁判不能跟球員(施工人員)直接接觸?但他們私底下又都認識啊,實在是納悶。

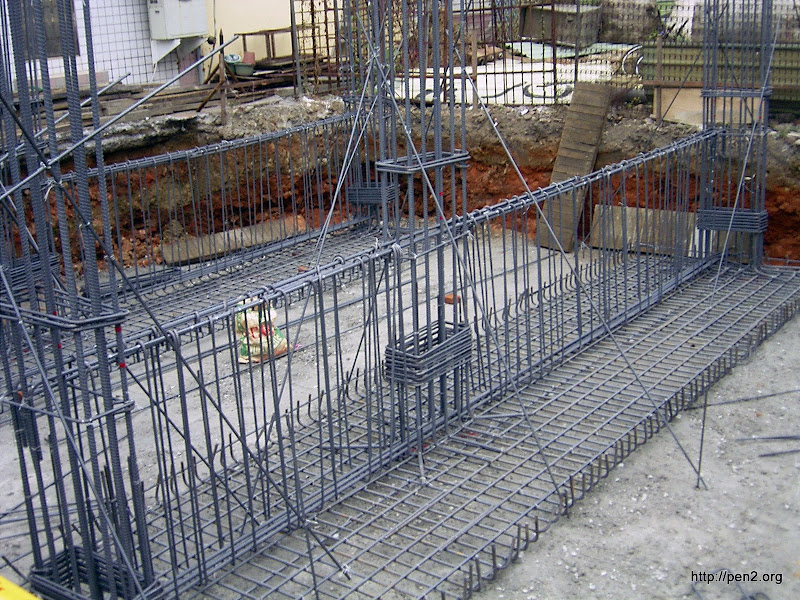

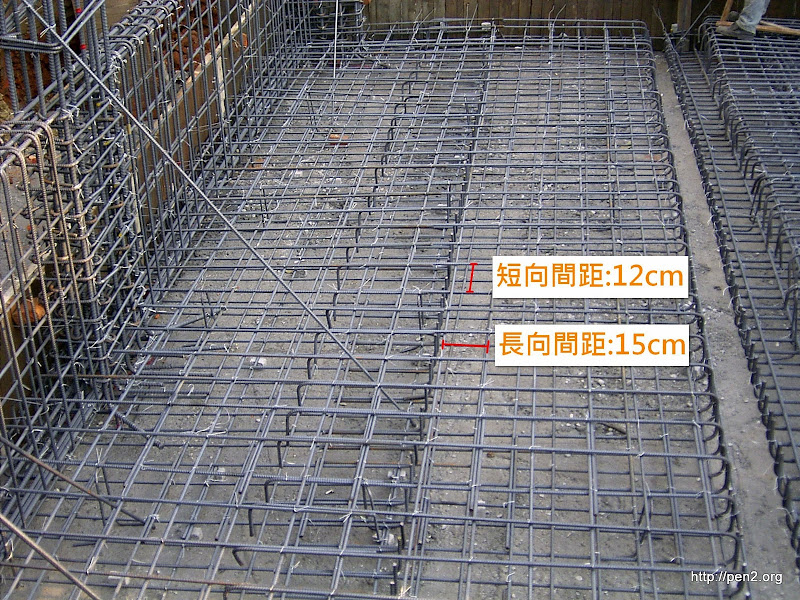

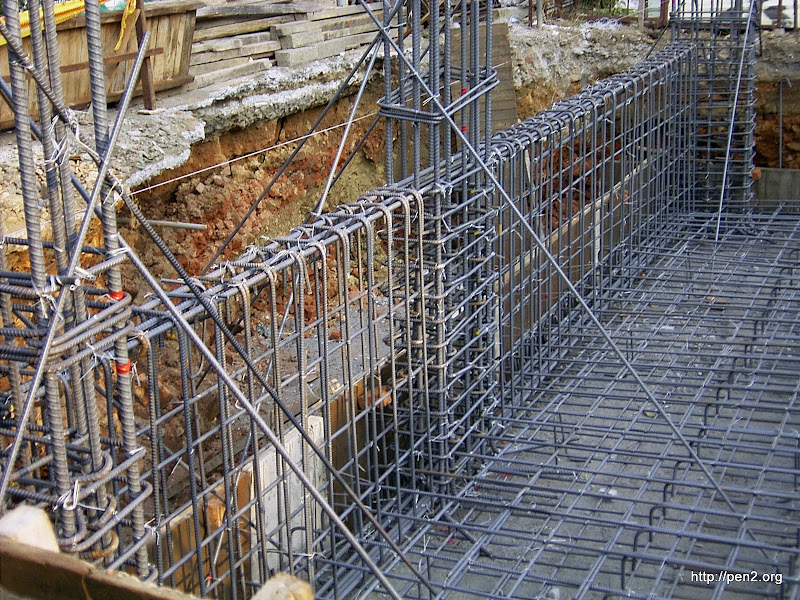

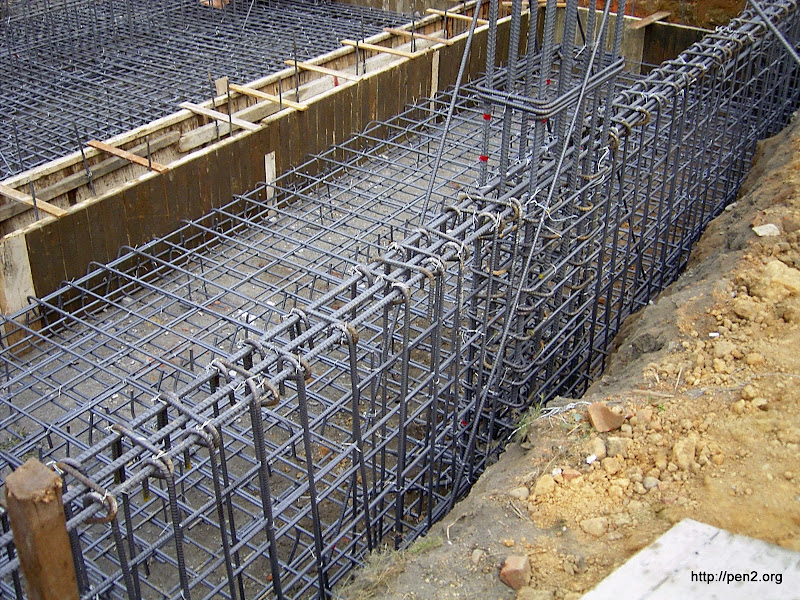

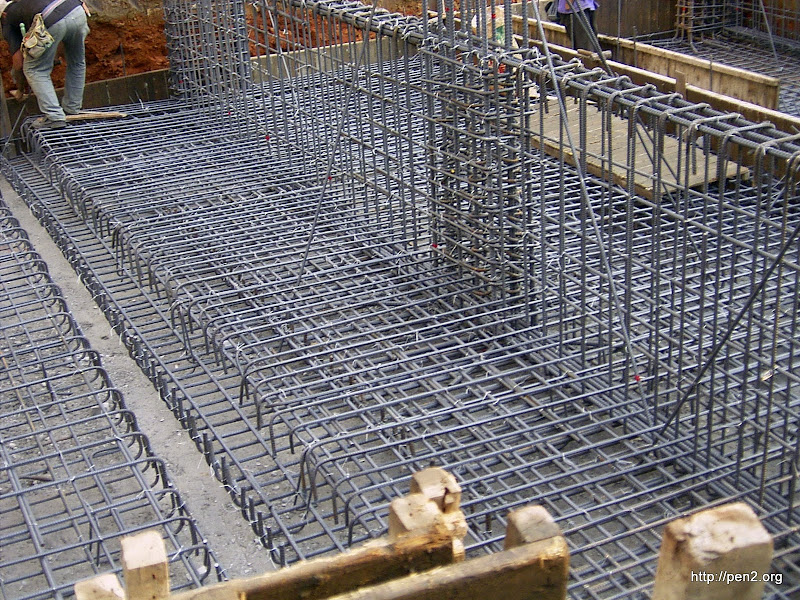

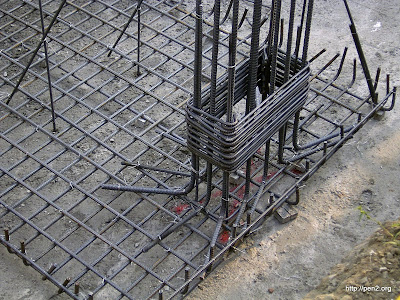

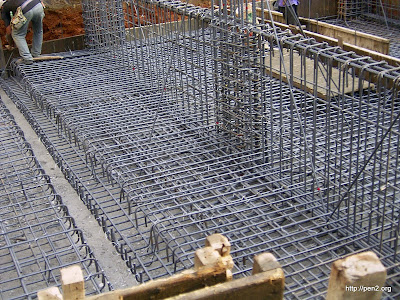

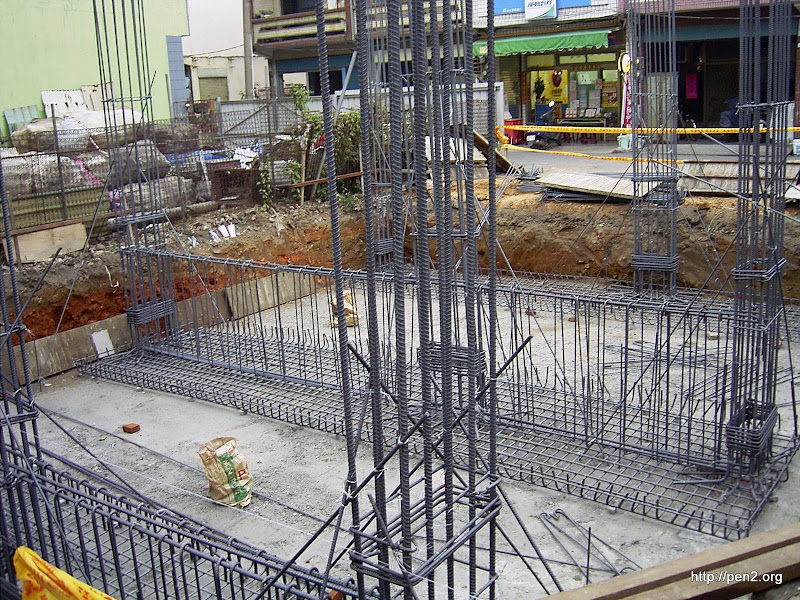

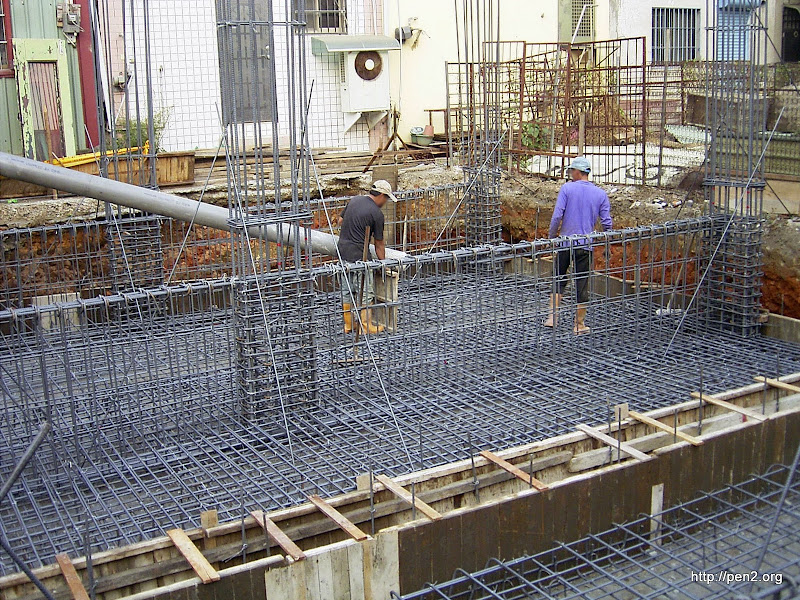

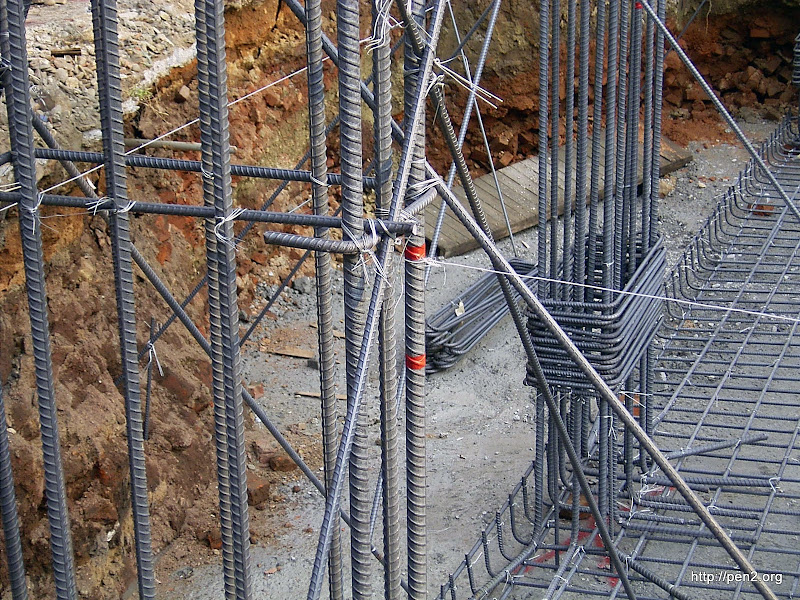

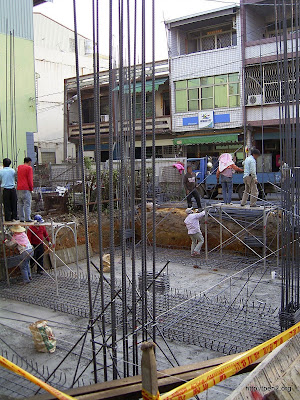

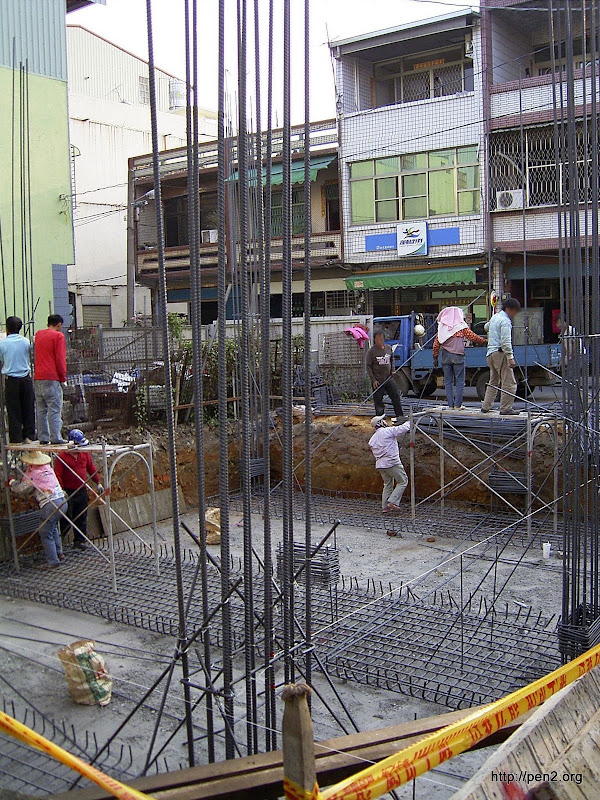

14日依序完成基礎下層鋼筋並把柱子固定上去後,綁紮後方兩組的地樑主筋,15日則處理地樑主筋、腰筋及箍筋,接著補上因錯誤尺寸而須搭接的鋼筋,最後再完成基礎上層鋼筋。下午預拌混凝土車在一旁已經等了一段時間,鋼筋師傅們以飛快速度趕工著,同一時間模板師傅也在趕工釘模,當時我一直盯著看,深怕師傅們因趕工而有缺漏,幸好都有照圖完成施工,果然壓力會引發潛能。接著建築師來對基礎鋼筋拍照,我有跟他抱怨一下建築圖的事,結果請他新帶過來的圖依然是錯誤的,真是快昏倒了,反正有差異的部分只有在基礎大底,也就是眼前已經完成的部分,之後的圖是正確的就好。

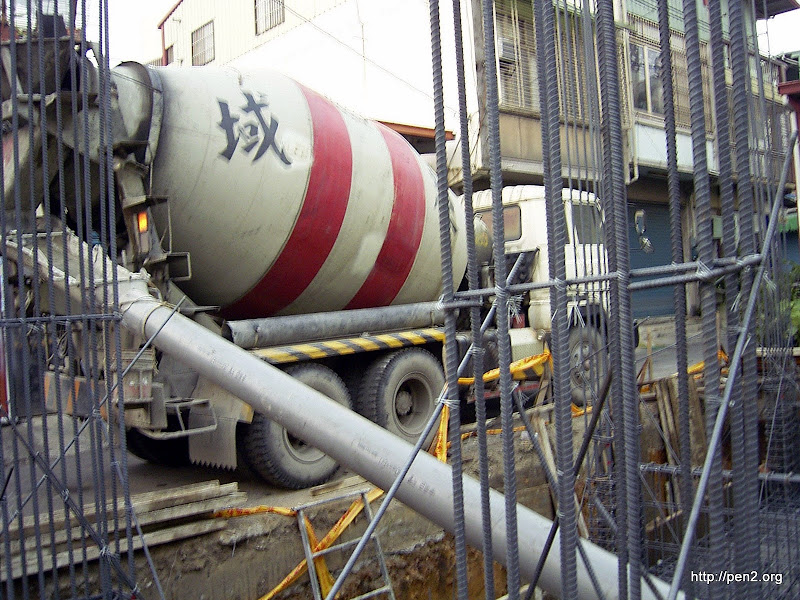

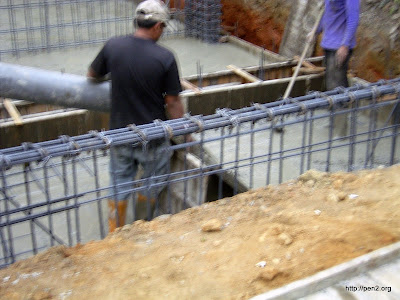

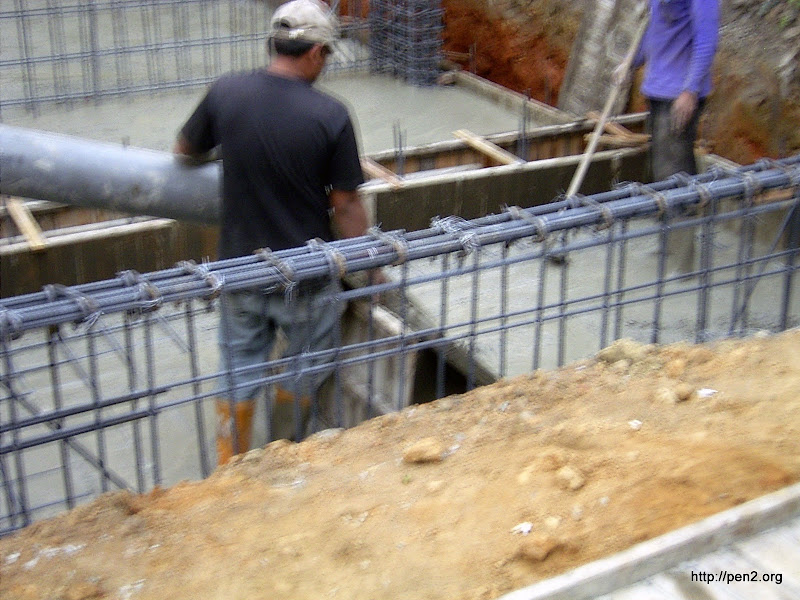

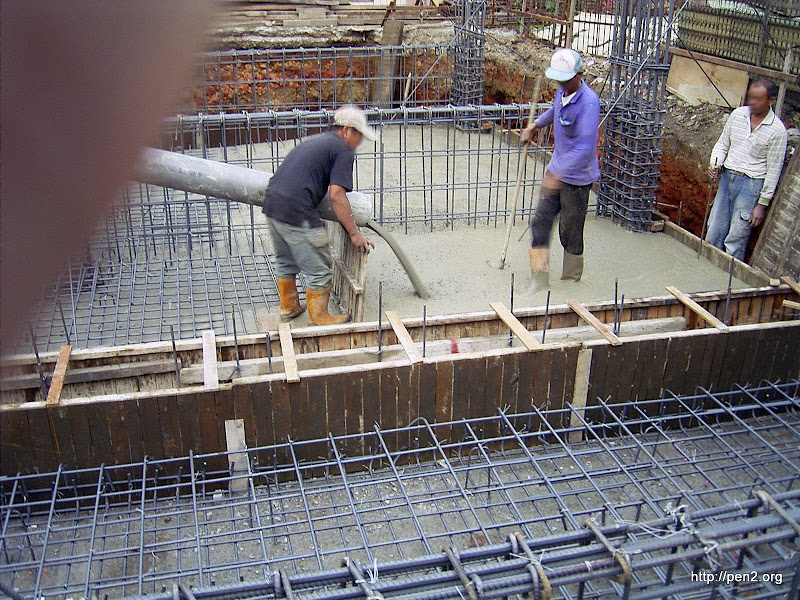

照片拍好後就可以灌漿了,模板師傅充當搗築工,將混凝土填滿模板所圍之處,不過並未看到師傅拿震動棒搗築,只有用鋼條攪啊攪的,共計4台混凝土車,灌完時天都黑了。之後詢問統包師傅得知他叫的混凝土是採用3000磅(210 kg/cm2),而且該廠商不會偷料,要我們放心混凝土的品質,也因此我沒有要求做試體,在鄉下建屋是做信用的。
